تواصل الجهود لتحسين خدمات الكهرباء في مدينة الرقة من خلال مشروع تعزيز وتزويد الكهرباء في مشفى الرقة الوطني، والذي يُعد رابع مشروع من بين عشرة مشاريع مماثلة مقدمة من الوكالة الأمريكية للتنمية الدولية عبر برنامج الخدمات الأساسية وبالتعاون مع هيئة الطاقة.

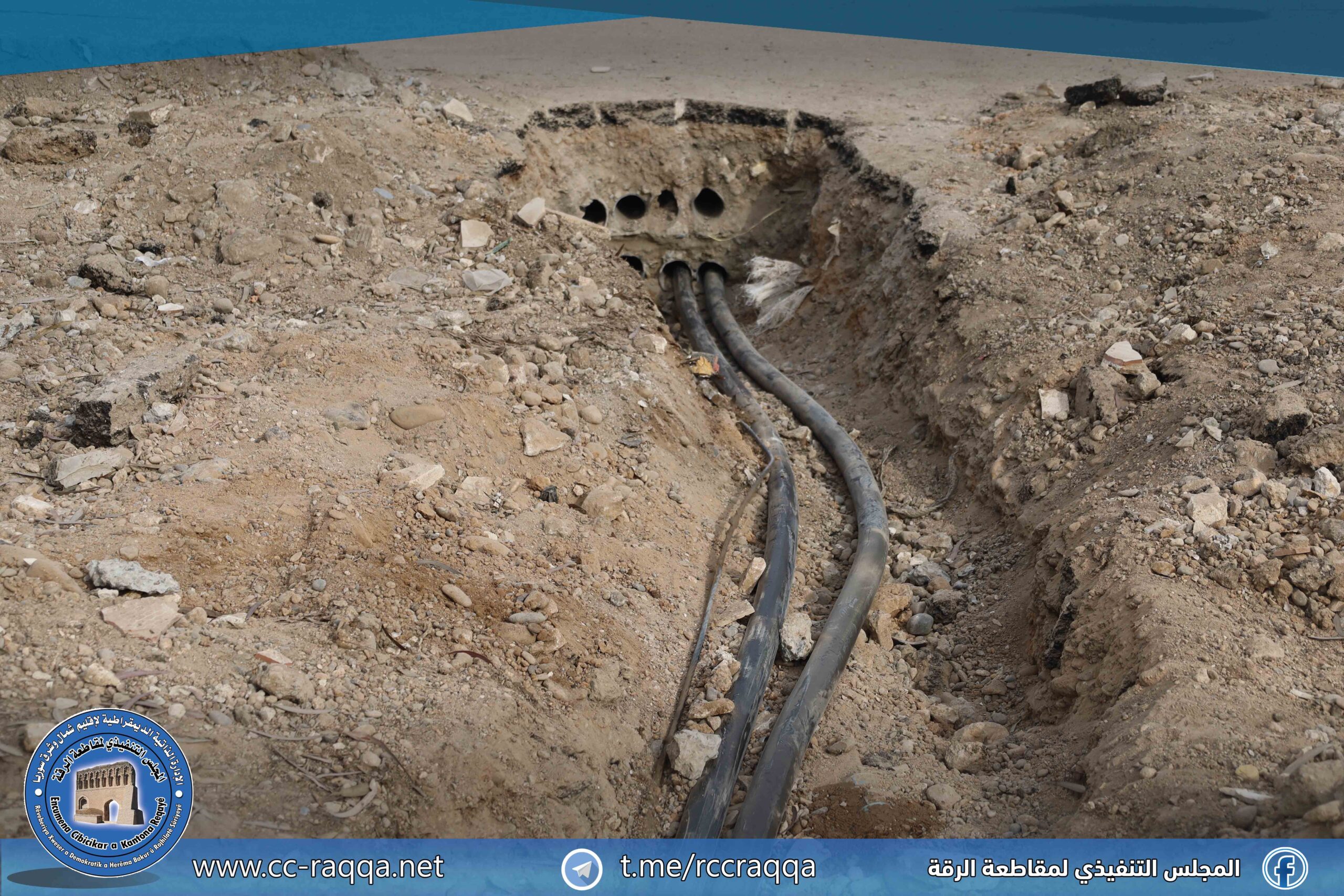

يتضمن المشروع تنفيذ خط هوائي خدمي يربط المشفى مباشرة بمحطة الفروسية، بالإضافة إلى تأهيل مركز تحويل خاص بالمشفى، مجهز بمحولة استطاعة تبلغ 1600 ك.ف.أ، لتأمين التغذية الكهربائية للمبنى القديم والجديد في المشفى.

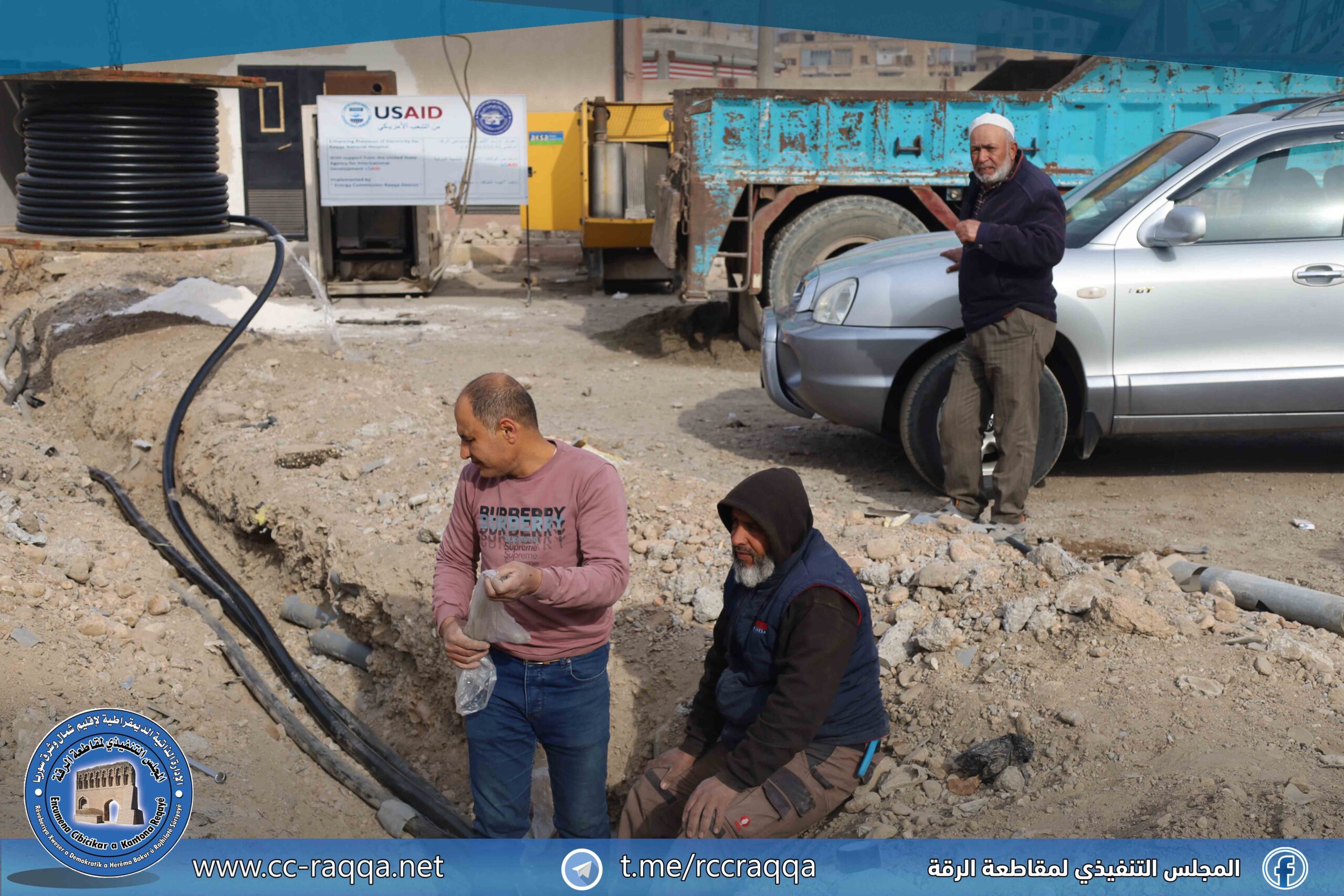

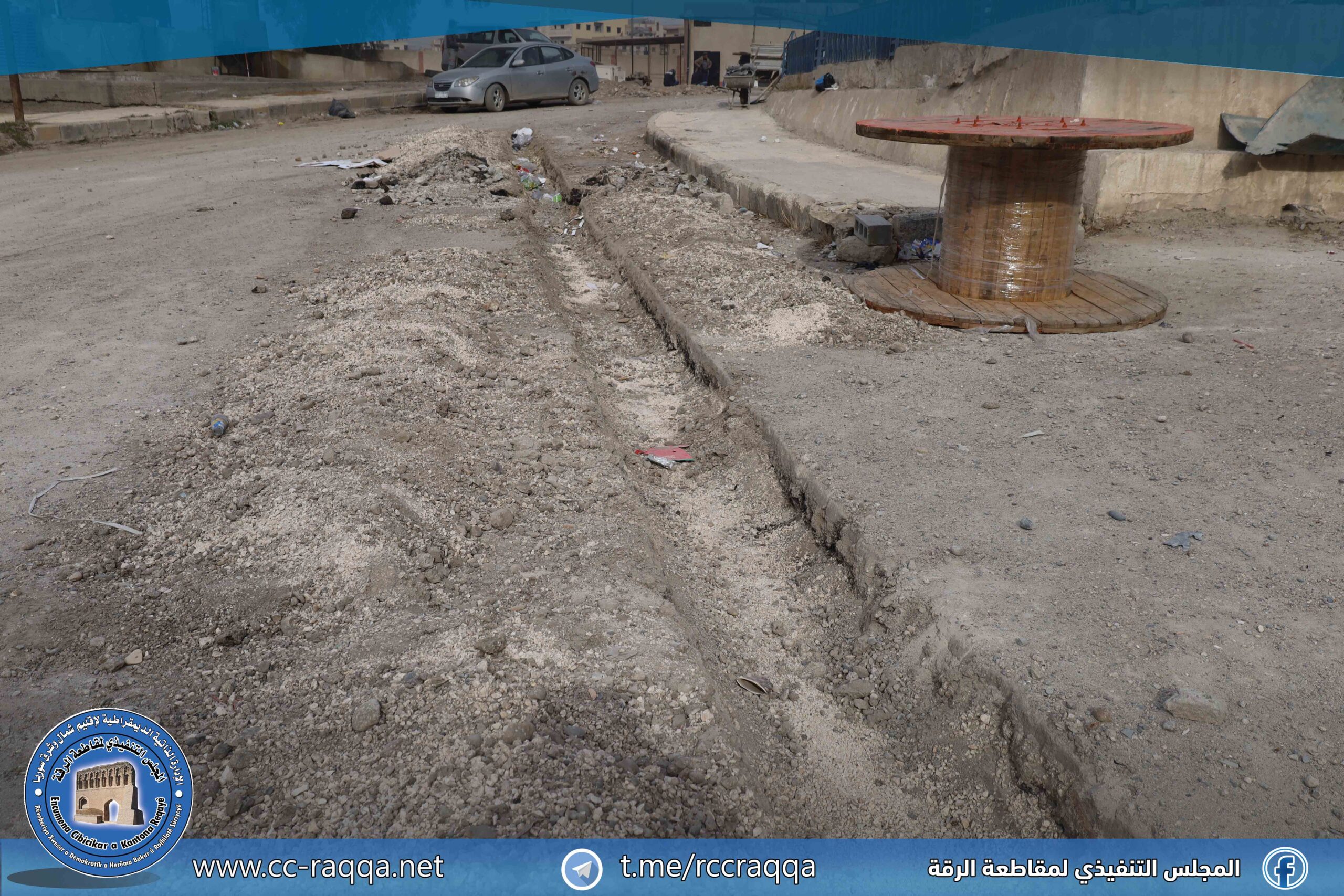

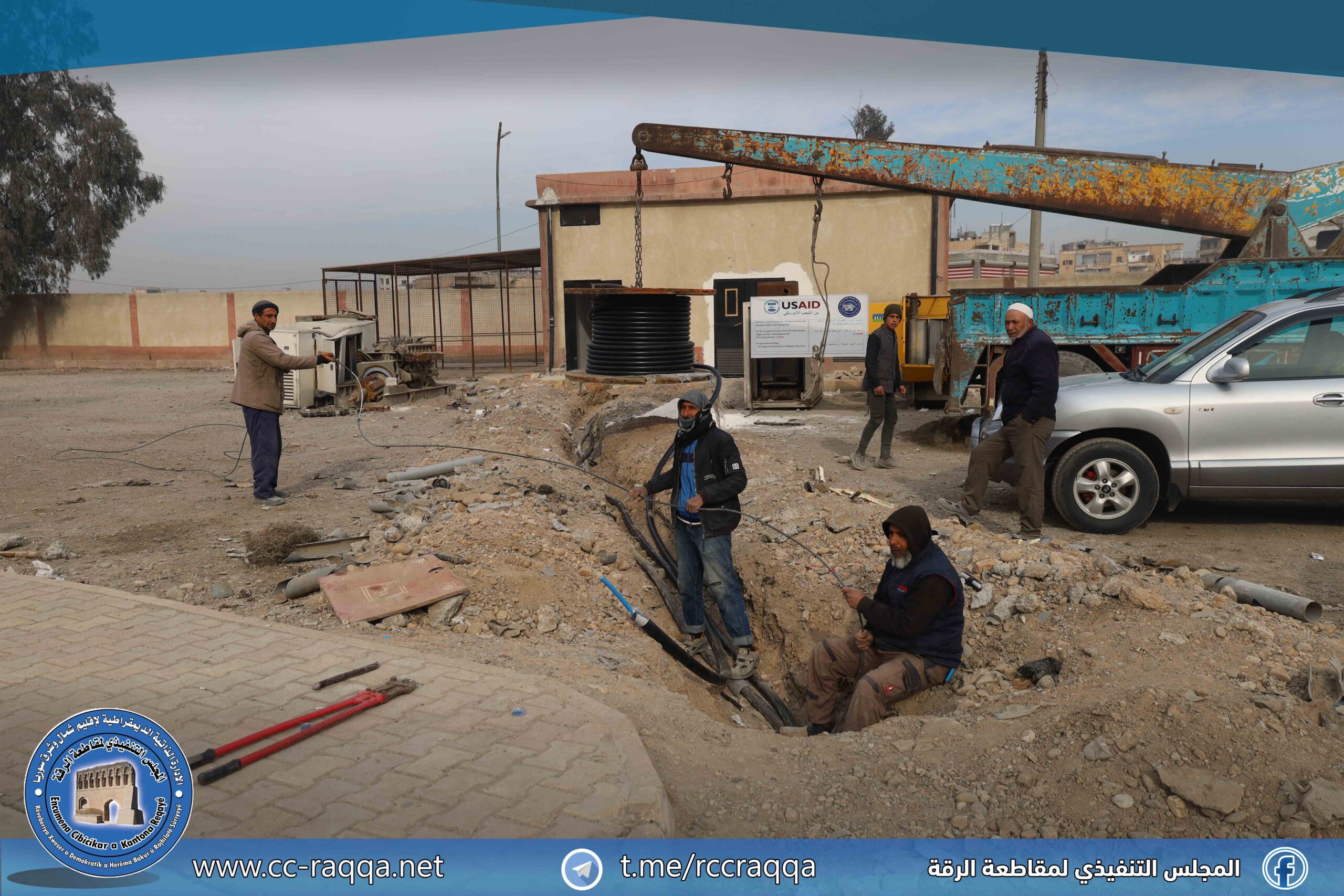

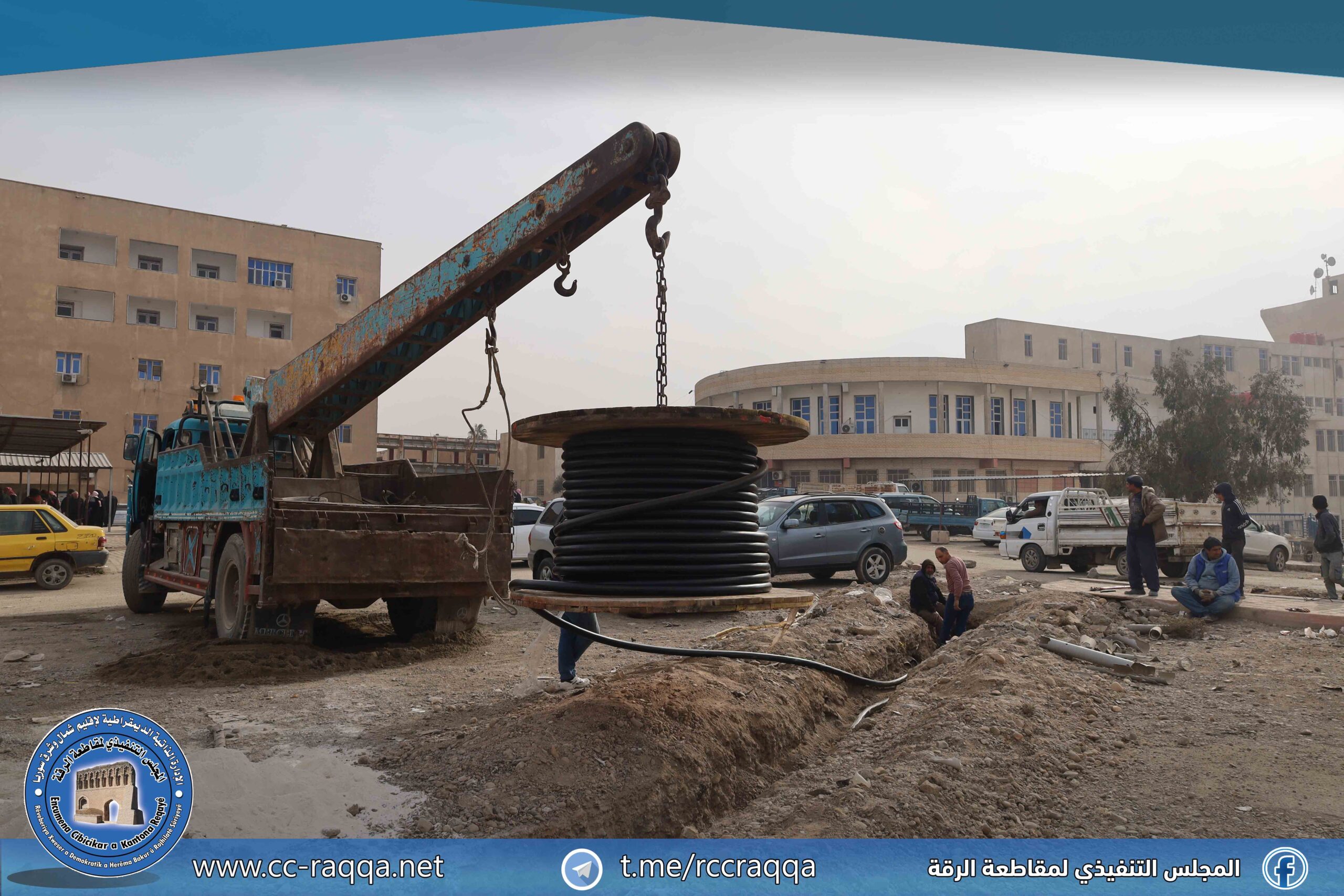

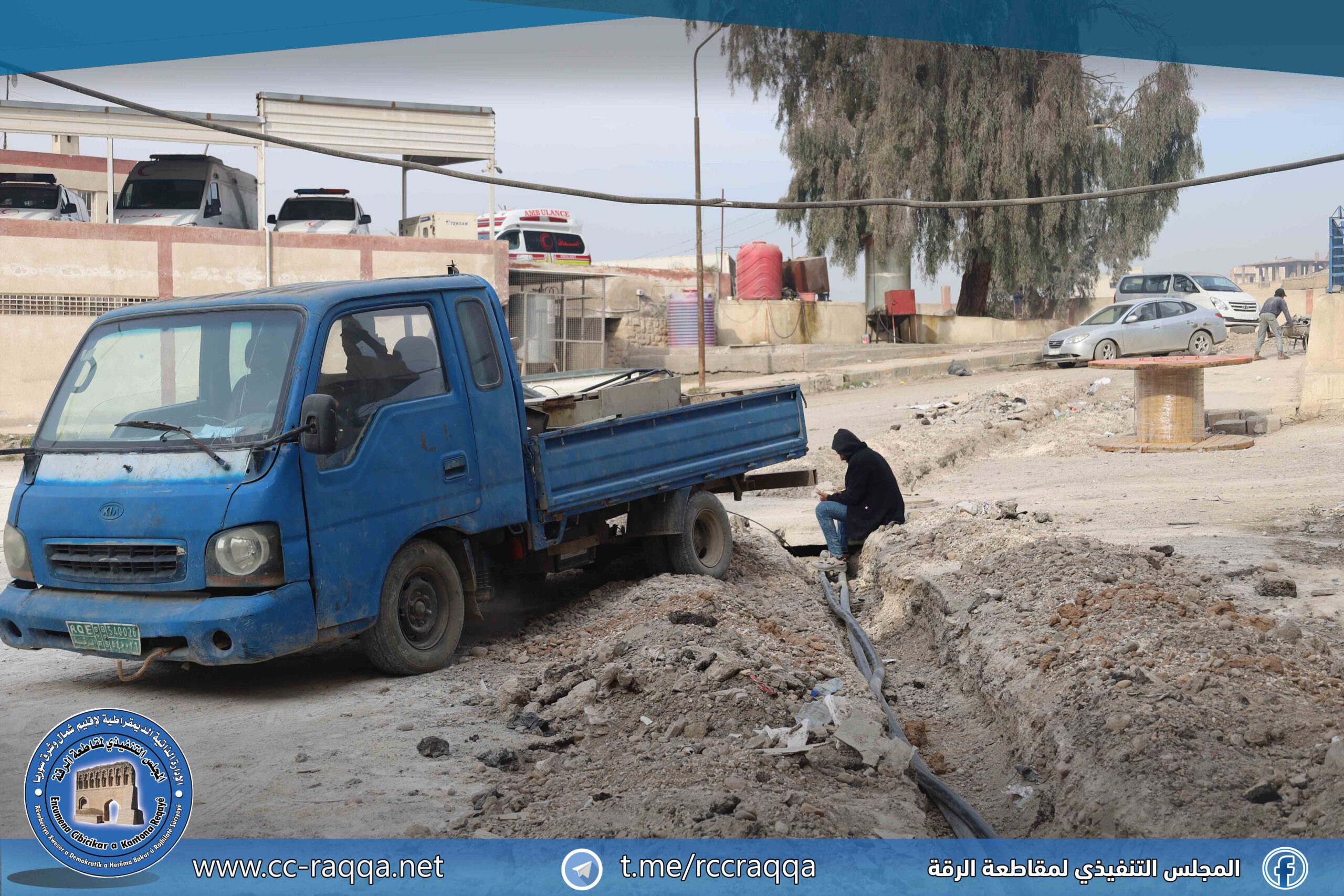

يُنفذ المشروع على ثلاث مراحل، حيث تم الانتهاء من المرحلة الأولى التي شملت الأعمال المدنية لمركز التحويل، وتبدأ المرحلة الثانية بمد الخط الهوائي ونصب الأبراج، بالإضافة إلى مد خط التوتر المتوسط من محطة الفروسية إلى مركز التحويل باستخدام كابلات مقطع 240*4 من الألمنيوم مع سبعة مخارج لضمان استقرار التيار الكهربائي.
